Несоблюдение правил водопользования, загрязнение реки и ошибки в отчётности — таков итог проверки Росприроднадзора на Северных очистных сооружениях Астрахани. За нарушения предприятие «Астрводоканал» оштрафовали на 150 тысяч рублей. Попытка оспорить наказание не увенчалась успехом — областной суд встал на сторону природоохранного ведомства.
Судебные тяжбы
Проверка на Северных очистных сооружениях канализации прошла ещё в 2024 году. Она выявила ряд нарушений. Инспекторы зафиксировали сброс загрязнённых стоков, несоблюдение правил водопользования, ошибки в отчётности и несвоевременную оплату за негативное воздействие на окружающую среду
Росприроднадзор оштрафовал предприятие, однако «Астрводоканал» не согласился и обратился в суд. Судебные тяжбы длились более полугода. Сначала Кировский районный суд, а теперь и областной подтвердили законность наказания.
На фоне федерального инцидента
История с астраханскими очистными разворачивается на фоне федерального инцидента №55, запущенного правительством для контроля за реализацией программы «Оздоровление Волги». В рамках проекта должны были модернизировать 155 очистных сооружений, но сроки затянулись, и проверка выявила отставание на 121 объекте из 139. Миллиарды рублей были потрачены впустую.

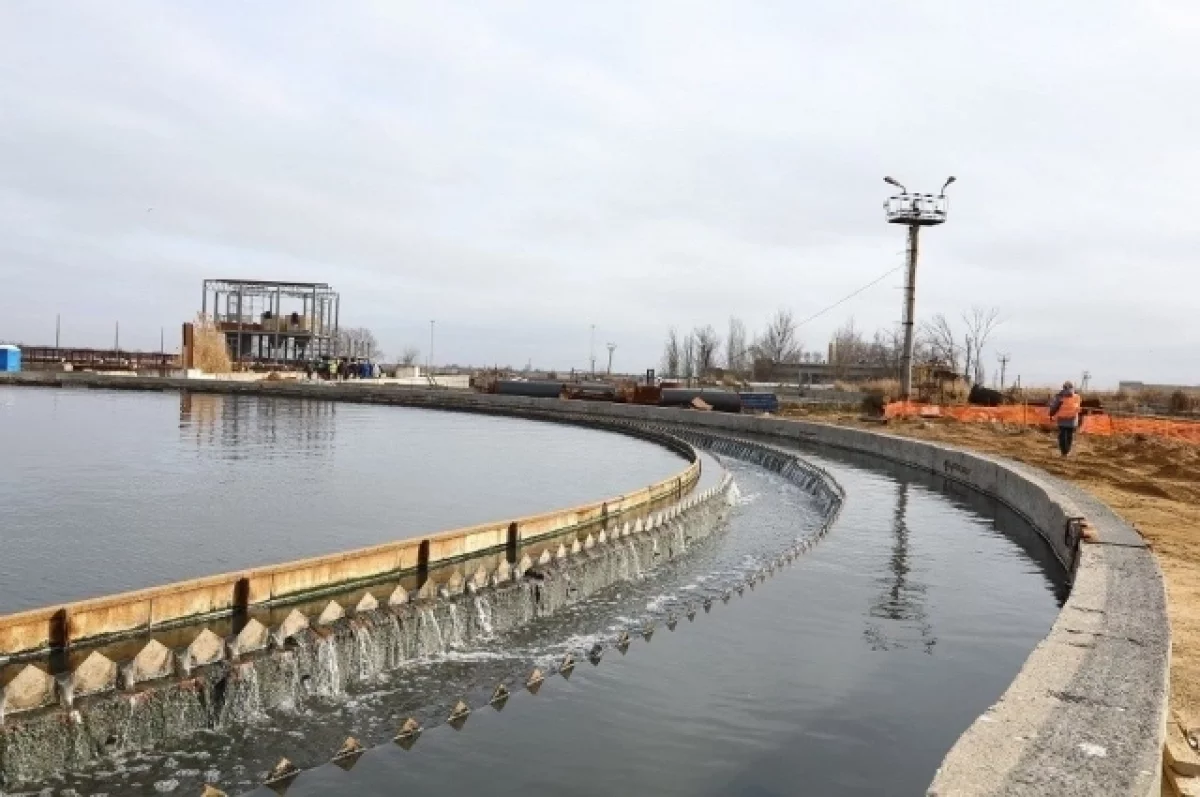

Астраханская область оказалась среди проблемных. Здесь должны были реконструировать Северные очистные сооружения, которые обслуживают 60% населения Астрахани. Объект возвели еще в прошлом веке, а сейчас технологии по очистке сточных вод шагнули далеко вперед, и объект должны были модернизировать. Проект оценивался в 3,8 млрд рублей и должен был завершиться в ноябре 2024 года. Но проверка в марте показала — объект не готов даже на 50%. Тогда подрядчик обещал усилить работу.
В июле ситуация всё ещё не изменилась: прибывшая федеральная комиссия во главе с председателем комитета по экологии, природным ресурсам и охране окружающей среды Госдумы Жанной Рябцевой обнаружила множество проблем.
«Низкий темп строительно-монтажных работ, высокий риск срыва сроков ввода объекта в эксплуатацию. Формально время до конца 2024 года, но шанс успеть, прямо скажем, крайне невысок. Региональные власти бодрятся, но с отставанием от графика в сотни дней… ну вы поняли», — написала Жанна Рябцева в своём телеграм-канале.
Взялись за проект всерьёз
В июле этого года губернатор Игорь Бабушкин сообщил, что работы на объекте активизированы, привлечены дополнительные подрядчики, а завершение реконструкции запланировано на декабрь 2026 года. Он отметил, что ход работ получил высокую оценку на заседании федерального штаба, которое провёл заместитель председателя Правительства РФ Дмитрий Патрушев.
Однако в Госдуме настроены менее оптимистично. Председатель комитета по экологии Жанна Рябцева 26 сентября на очередном заседании по инциденту №55 жёстко прокомментировала происходящее, указывая на затягивание сроков и слабую аргументацию регионов:
«Ничего внятного, кроме “дайте ещё денег”, Бурятия, Забайкальский край, Самарская область, Астраханская область, Нижегородская область, Чувашия, Ульяновская область и ряд других регионов сказать не могут».
Цена несдачи высока
Реконструкция Северных очистных продолжается. Судебные решения и федеральные проверки лишь подчёркивают — объект должен быть завершён в срок, а требования по качеству сточных вод соблюдены.
Работу предстоит довести до конца — и сделать это необходимо. Северные очистные сооружения серьезно устарели и уже не справляются с объемом очистки сточных вод. Они осблуживают около 60% жителей областного центра — это около 300 тысяч человек.
Кроме того, регион рискует оказаться в списках «неблагонадёжных» и не получить финансирование на крупные проекты в будещем.
